“年底的订单像潮水一样涌进来,我们不怕,我们提前10天就知道缺料情况、实时跟踪外协的进度、及时处理可能超期的订单。”A8空间制造中心总监吴总在1月16日的总结会上,用这样一组对比,对文武咨询推行的“产前排查计划”高度肯定。

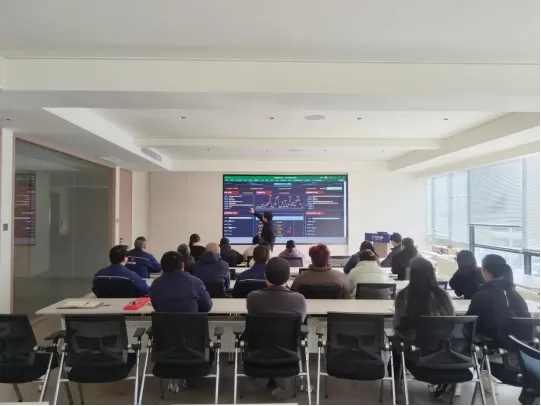

这一转变,源于文武咨询为A8空间量身定制并全程辅导的“J3PMC运作管理系统”和订单准交产前排查SPDS项目。项目自2025年12月启动,仅用45天便完成流程再造、系统上线与人员习惯迁移,实现高定家居行业少有的“三个100%”——订单100%评审、物料100%预排查、计划100%三日滚动锁定。

A8空间定位“高定木作艺术家”,单均产值高但订单高度碎片化:平均一张订单5个左右图号、3种以上特殊工艺、外购件占比38%。过去靠Excel+微信群“人肉排产”,准交率长期徘徊在62%,库存资金占用高。

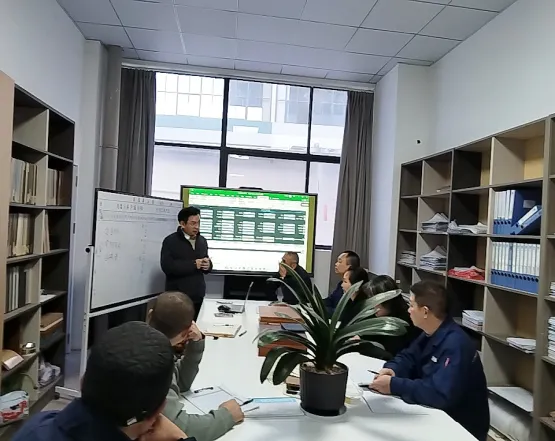

对于高定木作行业的生产计划问题文武咨询叶老师用“三高一短”概括痛点:
“高频率插单、高比例非标、高价值物料、交付周期短,任何一环掉链子都会引发蝴蝶效应。”

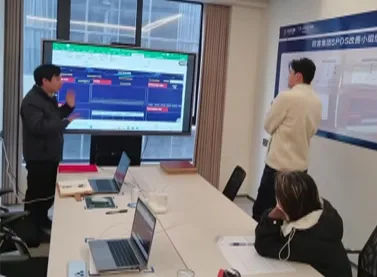

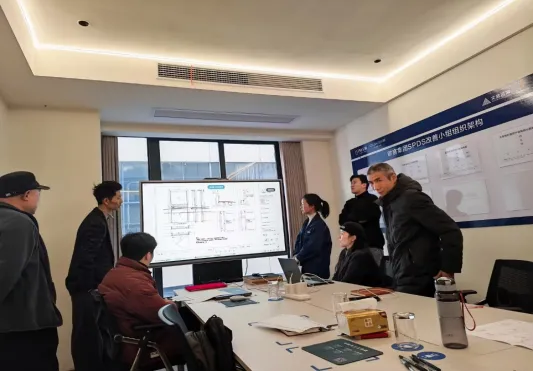

导入“订单评审协同卡”,研发、PMC、采购、工艺、仓储五方同席,对特殊花色、异形基材、外购五金进行“可制造性”一票否决。试运行至今,评审环节累计驳回不合理交期87张订单,避免无效产值420万元。

系统上线“查料预排”模块,订单在排产前自动锁定库存。当可用库存<需求数量时,触发“缺料红绿灯”:红灯订单自动跳过排产、黄灯订单启动紧急采购、绿灯订单一键下发。1月第2周,红灯拦截率18.7%,仓库齐套率由71%提升到93%。

借鉴文武C+3+N模型,A8空间把传统“周计划”拆成“一日锁定、两日滚动”的72小时节拍。每天17:30系统准时发布未来三天可执行计划,车间按“方量+产值”双维度领料开工。免漆车间日均产值由8.9万提升到17.7万,增幅98%;涂装车间日均产值由24.3万提升到31.2万,增幅28%。

外购件历来是交期“黑洞”。项目组建起“外协到货查询”共享表,采购员每日更新预计/实际到货时间,系统自动计算“剩余到料天数”并推送至仓库、车间、安装部。1月上半月,外购齐套准时率由60%提升到91%,因缺料导致的安装延期投诉归零。
订单准交率:62% → 93%(提升30个百分点)

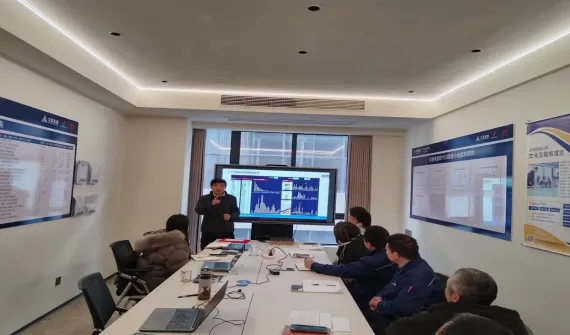

总产值:12月22—31日10天完成312万元,日均48.9万元,环比11月日均提升15.7万元
库存周转:资金占用下降600万元,预计全年节省财务成本超200万元
人员效率:PMC排产用时由3小时/天缩短至25分钟,释放1.5人力投入新品工艺研发

“现在打开手机就能看到我的订单在哪个工序、哪天发货,心里特别踏实。”

据文武咨询郭老师介绍,第二阶段将聚焦“智能预警+自动调度”:
1. 文武系统根据历史产能、工序节拍、设备故障率自动生成“最优排产方案”;
2. 打通前端门店设计下单接口,实现“设计即评审、下单即锁定”;
3. 建立供应链云协同平台,外协工厂实时回传工序进度,把“黑箱”变成“白盒”。
